Возможные варианты заливки при отрицательной температуре
Оптимальным способом зимнего бетонирования, который можно применить для относительно небольшого фундамента коттеджа в мороз, является «тепляк»:
- над пятном застройки сооружается брусовый каркас;
- сразу после укладки смеси и уплотнения наконечниками глубинных вибраторов надевается полог из материалов, сохраняющих эластичность в мороз;
- внутри стоит несколько тепловых пушек, поддерживающих положительную температуру 3 – 5 дней.
Тепляк — теплица для заливки фундамента в морозы.
Основная сложность данной технологии заключается в необходимости круглосуточного дежурства для контроля температуры в мороз, обеспечения влажного компресса верхней поверхности фундамента. Можно арендовать греющие опалубки с вмонтированными в щиты нагревательными элементами, но это обходится неоправданно дорого для ограниченного бюджета индивидуального застройщика.
Для плитных фундаментов используется вмуровывание греющего кабеля, систем теплого пола (плита УШП с готовыми коммуникациями). Если кабель укладывается внутри плавающей плиты, он становится не извлекаемым и остается в бетоне на весь срок эксплуатации, что повышает смету на 20 – 30%.
В утепленной шведской плите контуры теплого пола предназначены для дальнейшей эксплуатации, поэтому дополнительные затраты здесь можно не учитывать. Однако плиту необходимо отшлифовать до окончательного набора прочности. Это сложно делать в мороз, особенно при выпадении снега сразу после заливки.
При этом необходимо учесть, что в 70% случаев в УШП закладываются контуры водяного теплого пола, в которые зимой неоткуда подать кипяток. Электрический обогрев всегда обходится дороже, поэтому мене востребован у индивидуальных застройщиков даже в качестве дополнительного обогрева.
Как подготовиться к заливке основания
Подготовка к строительству основания вне зависимости от погодных условий включает следующие работы:
- Участок следует очистить от верхнего слоя земли и нанести разметку для траншеи.
- Проводится выкапывание.Глубина траншеи обычно составляет 500-800 мм. Размеры зависят от типа грунта той местности, где проводится застройка, от глубины промерзания, проекта строительства. При этом надо учесть, что землеройную технику с учетом погодных условий применять можно будет не везде, и, вполне возможно, что копать придется вручную.
- На дне получившегося котлована устраивается подушка с гидроизолирующими свойствами из сыпучих стройматериалов. Сперва насыпается песок слоем 100-150 мм. Сверху укладывается щебенка и уплотняется. При низких температурах материал может схватиться не так, как нужно. Из-за этого при потеплении подушка способна терять нужную плотность, как бы хорошо ни проводилось трамбование.
- Устанавливается опалубка из деревянных щитов, досок или из пенополистирола. Она должна быть укрыта гидроизолирующим материалом, в качестве которого используется полиэтилен. При работах, осуществляемых в морозы, материал способен быстро утратить эластичность, и гидроизолирующий слой получает повреждения.
- На следующем этапе в опалубку устанавливается арматурная конструкция, она должна быть сварена или скручена стальной проволокой. Арматуру выбирают толщиной 10-15 мм. Но не следует забывать, что свойства арматурной стали таковы, что при сварке каркаса на морозе он непременно будет менять размер, когда температура станет выше. Это создает ненужные напряжения внутри фундамента.
Но бывают и такие ситуации, когда обустройство фундамента в зимний период можно назвать оправданным. Например, при некоторых особенностях грунта проводить возведение основания лучше именно тогда, когда почва как следует промерзла и способна сохранить, нужную для устройства котлована, твердую форму. К примеру, при сыпучих песчаных грунтах. Иногда провести стройку в летнее время не представляется возможным из-за климатических условий местности.
Если в определенном районе слабо развиты дорожные сети, доставка строительных материалов в большом объеме или движение спецтехники возможны лишь тогда, когда грунт основательно замерзнет. К строительству в зимнее время могут прибегать и для того, чтобы сэкономить денежные средства: цены на стройматериалы в это время, как правило, падают. Можно сэкономить и за счет того, что строительные фирмы в этот период снижают цены на многие услуги.
Через сколько дней бетону не страшен мороз. Цемент и мороз – 4 совета по зимнему бетонированию
Зимой, как правило, ничего не бетонируют, такие работы лучше спланировать заранее (на весну, лето). Но если требуется срочно продолжить строительные работы ввиду тех или иных обстоятельств, т. е. дожидаться потепления никак нельзя, то выход все же можно найти – сегодня мы расскажем о нескольких способах решения данной проблемы.
Зимнее бетонирование
Почему не стоит бетонировать в мороз?
Чтобы ответить на этот вопрос, нужно рассмотреть ингредиенты, которые входят в состав бетона. С гравием, песком и цементом при низких температурах ничего не случится. Но вода, объединяющая все компоненты, и является слабым звеном – она кристаллизуется, когда температура опускается ниже нуля.
Возникают усадочные трещины, к чему приводит резкое уменьшение объема смеси на открытых участках
После заледенения вода не только не сможет создать цементный камень, но и увеличится в размерах, что приведет к вспахиванию бетонной структуры изнутри. Поэтому, когда все оттает, у вас, скорее всего, получится не прочная монолитная структура, а бесформенная масса.
На заметку! Высокая же температура способствует ускорению застывания. К примеру, при 30 градусах для достижения 70% прочности нужно 80 часов, а при 70 — всего 18.
ТОП-4 способа бетонирования зимой
Итак, в мороз бетонировать можно, но при условии, что вы предотвратите кристаллизацию воды. Существует несколько способов справиться с этой задачей.
Что происходит, если не выдержан температурный режим
Если вы сомневаетесь, при какой температуре лучше заливать бетонную смесь, проконсультируйтесь с опытными строителями. В случае несоблюдения существующих требований, предъявляемых к бетонированию в определенное время года, с бетонной основой здания могут произойти изменения негативного характера:
- появятся трещины. Как правило, они образуются при температуре, превышающей двадцать градусов тепла., если не контролировать равномерность высыхания влаги и процесс набора твердости. Как правило, залитое основание укрывается пленкой и периодически увлажняется;
- внутри фундамента образуются микротрещины. При какой температуре весной и при какой осенью это случается? Если воздух не прогрелся выше трех градусов тепла, вода начинает преобразовываться в лед, увеличивая объем. Потом она высыхает, оставляя после себя микроскопические трещины, способствующие разрушению бетонного основания;
- наблюдаются смещения. При использовании для замеса бетонной массы промерзшего песка или гравия, в массу попадают кусочки льда, образующие пустотные участки. От воздействия максимальной нагрузки фундаментное основание смещается;
повышается натяжение. Сваренный при отрицательной температуре араматурный каркас будущей фундаментной основы в теплую погоду расширится в объеме и создаст повышенное напряжение для конструкции, приводящее к аварийным ситуациям.
Технология заливки
Вне зависимости от времени года, есть общие правила к заливке фундамента. Работы проходят в несколько этапов, на которых необходимо соблюдать все технологические тонкости с учетом особенностей смеси.
Таблица 2. Последовательность заливки
Описание работы
Фотопример
Перед началом работы необходимо разметить территорию под фундамент и снять верхний слой почвы. Для разметки по периметру вбивают колышки и натягивают ленту. А снять верхний слой грунта зимой – это трудоемкое занятие.
Рытье траншеи. Минимальный уровень рытья составляет 20–30 см от уровня промерзания почвы. Затем, необходимо сделать песчаную подушку на дне и пролить водой для трамбовки. Перед заливкой необходимо также выполнить укладку слоя материала для гидроизоляции.
Следующий этап – армирование. Простая заливка даже самого высококачественного бетона не обеспечит должной крепости фундамента. Поэтому необходимо армировать конструкцию прутами из металла. Расстояние между параллельными прутами не должно превышать 400 мм.
Заливка. Раствор готовят только перед использованием или привозят в бетономешалке. Проводить заливку необходимо равномерно по всему периметру
Важно следить за отсутствием пустот. Для уплотнения лучше всего применять виброплиты или другие специальные агрегаты.
После выполнения всех этапов необходимо дать смеси время на высыхание и достижение необходимой прочности. Именно в этот период следует следить за количеством осадков и морозами. Чтобы вы имели четкое представление о заливке ленточного фундамента, посмотрите видеоматериал по теме.
Методики бетонирования в зимних условиях
Главным условием правильной заливки бетона при отрицательных температурах является сохранение теплоты, достаточной для обеспечения набора прочности. Популярные способы укладки строительных растворов зимой:
- Предварительный прогрев изготавливаемой смеси;
- Устройство надежной теплоизоляции и уход за раствором;
- Электроподогрев залитого в опалубку бетона;
- Добавка специальных присадок, снижающих температуру замерзания воды и ускоряющих затвердевание.
Таким образом, бетонировать на улице зимой можно без потери показателей прочности, но для этого нужно придерживаться выбранных методик. По затратам использование тепловых пушек является самым нерентабельным вариантом, наиболее дешевой методикой является добавка присадок. Электроподогрев и устройство теплоизоляции представляют собой промежуточные варианты.
Повышение температуры в процессе замеса
Чтобы залить бетон в минусовую температуру, компоненты подогревают. Наполнители нагреваются до 55-60⁰С, а воду подают в раствор при 90⁰С. Цемент перед добавлением разогревается до комнатных температур, иначе он теряет скрепляющие свойства. Перед укладкой температура раствора не должна быть ниже 35⁰С.
При перемешивании требуется использовать бетономешалку, в которую подается сначала нагретая вода, затем наполнители, и только потом цемент. При заливке такой смеси, тепловой энергии монолита хватает, чтобы набрать критическую прочность, с учетом того, что при гидратации цемента выделяется дополнительное тепло.
Подогрев и утепление раствора
При очень низких температурах нагретая смесь требует дополнительного утепления или подогрева. Экономически более целесообразно утепление, при помощи недорогих теплоизолирующих материалов, не требующих дополнительных источников энергии. На бетонированной поверхности выстилают сено или солому, используют старые тряпки, торф, пленку или теплоизолирующие покрывала. Иногда устраиваются так называемые «тепляки» схожие с теплицами.
Если бетонировать при температурах ниже -5⁰С, потребуется дополнительный подогрев. Для этого используются следующие технологии:
- Обогрев тепловыми пушками или печами под тепляками. Это затратный метод, требующий постоянного дополнительного увлажнения. Подходит для площадок, к которым не проведено электричество.
- Применение термоматов, работающих от электричества. Они выкладываются на поверхность залитого бетона и подключаются к источнику тока. Требуют большой объем электроэнергии. Инфракрасные излучатели устанавливаются над залитой поверхностью или вокруг опалубки, интенсивность и направление нагрева регулируется отражателями. Подходит для вертикальных и малодоступных конструкций.
- Для прогрева бетонированной площади применяют специальные кабеля или электроды, по которым пропускают электрический ток. Методика удобна при использовании, но требует больших объемов электроэнергии. Установка системы электродов требует больше затрат, поскольку при высыхании сопротивление раствора, который сам является проводником, возрастает.
Введение добавок
Улучшение характеристик раствора специальными присадками, это самый удобный и экономный метод заливки раствора зимой. Применяя его совместно с обогревом, можно ускорить выполнение работ и повысить качество бетона. Различают два основных типа присадок для заливки бетонного раствора зимой:
- Составы, уменьшающие температуру замерзания воды. Раствор застывает довольно долго, но вода не кристаллизуется, поэтому качество бетона не страдает. Для ускорения реакции требуют теплоизоляции. В этом качестве используют соли кальция или натрия и поташ, которые препятствуют кристаллизации воды.
- Добавки, увеличивающие скорость затвердевания раствора. Сокращают время, необходимо для набирания бетоном критичной прочности, поэтому вода в прогретой смеси не успевает кристаллизоваться. Применяется нитрит-нитрат кальция, тот же поташ, соли кальция в смеси с мочевиной.
Количество присадок зависит от температурного диапазона, в котором будет производиться заливка бетонной конструкции. От -5 до -10⁰С добавляют до 5-8% от массы цемента. Со снижением температуры до -15⁰С концентрацию увеличивают до 10% по массе от добавленного цемента, а до -25⁰С нужно добавлять не менее 15% добавок.
Бетонирование зимой
Прогревают бетон до момента набора критической прочности. При отсутствии данных в проектной документации о значении критической прочности она должна быть не менее 70% от проектной прочности. Если установлены требования по показателям морозостойкости и водонепроницаемости, то критическая прочность должна быть не менее 85% от проектной.
Предлагаем ознакомиться: Баня в дачном домике своими руками
При заливке бетона в минусовую температуру используют разные технологии прогрева бетона. Чаще всего применяют способы:
- Термоса
- Электронагрева
- Паропрогрева
Метод термоса
Данный метод используется при массивных конструкциях. Он не требует дополнительного обогрева, но температура укладываемой смеси должна быть более 10С. Суть данного метода состоит в том, чтобы уложенная смесь, остывая, успела набрать критическую прочность. Химическая реакция твердения бетона является экзотермической, т.е.
выделяется тепло. Поэтому, бетонная смесь подогревает сама себя. При отсутствии теплопотерь бетон может разогреться до температуры более 70С. Если опалубку и открытые поверхности защитить теплоизолирующим материалом, снизив таким образом теплопотери твердеющего бетона, вода не замерзнет и бетонная конструкция будет набирать прочность.
Для реализации метода термоса не требуется дополнительного оборудования, поэтому он является экономичным и простым.
Если в установленные сроки нельзя обеспечить набор критической прочности методом термоса, то прибегают к электронагреву. Разделяют три основных способа:
- прогрев электродами
- индукционный нагрев
- использование электронагревательных приборов
Этот газ экранирует поверхность электродов, сопротивление тока возрастает и нагрев существенно снижается. Если в конструкции используется железная арматура, то её можно использовать в качестве одного из электродов
Важно обеспечить равномерность прогрева бетона, и осуществлять контроль температуры
Расход электроэнергии при данном способе варьируется в пределах 80 – 100 кВт*ч на 1 м3 бетона.
Расход энергии при индукционном прогреве составляет 120 – 150 кВт*ч на 1 м3 бетона.
Ещё один из способов электронагрева бетона – это применение электронагревательных приборов. Существуют греющие маты, которые раскладываются на поверхности бетона и включаются в сеть. Так же можно соорудить над бетоном подобие палатки и уже внутри поставить электронагревательные приборы, например тепловую пушку. Но в данном случае необходимо позаботиться об удержании влаги в бетоне, не допустить преждевременного высыхания.
При температуре окружающего воздуха -20С расход электроэнергии, при данном методе, будет составлять 100 — 120 кВт*ч на 1 м3 бетона.
Паропрогрев бетона
Прогрев бетона паром является весьма эффективным и рекомендуется для тонкостенных конструкций. С внутренней стороны опалубки создаются каналы, через которые пропускают пар. Можно сделать двойную опалубку и пропускать пар между её стенками. Так же можно проложить трубы внутри бетона, и пропускать пар по ним.
Но у этого метода есть существенный недостаток. Требуются внушительные затраты на его организацию.
Особенности заливки фундамента в мороз
Причин работы с фундаментом в холодное время года может быть много. Однако существуют некоторые преимущества работы при низких температурах, которые необходимо учитывать:
- упрощается процесс монтажа в подземной части дома. В теплое время рыхлый грунт может рассыпаться, но в мороз он сохранит свою форму;
- экономия на строительных материалах, которые зимой значительно падают в цене.
Заливка фундамента зимой имеет и существенные минусы. К ним можно отнести довольно трудный процесс вырывания ям для заливки, так как мерзлый грунт твердый и тяжелый. Помимо этого скорость работы значительно уменьшиться и возможно потребуются дополнительные затраты на системы подогрева. Подробнее о том, как ведет себя бетон в холодное время года , смотрите в этом видео:
Учитывая все доводы, приведённые выше, только вам решать, при какой температуре следует заливать фундамент. Но учитывайте, что от данного фактора зависит прочность и надёжность базиса.
Особенности бетонирования в условиях сухого жаркого климата
Повышенная температура воздуха также нежелательна для работ по заливке бетонных конструкций. В процессе замешивания раствора нагреваются все составные части, поэтому схватывание происходит очень быстро.
Из-за высокой температуры и низкой влажности гидратация цемента ускоряется. Связи в молекулах образуются за слишком короткий промежуток времени, и бетон может начать схватываться еще до попадания в форму. Очень быстрое схватывание влечет ускорение экзотермической реакции. Зимой это становится только плюсом в работе. Летом в жару бетон нужно дополнительно охлаждать.
Первое правило работы летом: составные части бетонной смеси не должны находиться под открытым Солнцем до начала использования. Их лучше хранить в тени под навесом или накрыть брезентом.
Чтобы понизить температуру раствора, можно заливать в него холодную воду. При строительстве частного дома используют воду из колодца или скважины.
По возможности укладку бетона производят вечером или ночью, чтобы избежать долгого попадания на поверхность прямых солнечных лучей. Сильный ветер также негативно влияет на процесс схватывания раствора. Готовую конструкцию накрывают полиэтиленом, чтобы предотвратить чрезмерный обдув.
Укрытие полиэтиленом имеет еще одну функцию: в жаркую погоду под материалом скапливается конденсат, который дополнительно увлажняет бетонную поверхность. Дополнительно нужно поливать всю конструкцию водой не реже одного раза в 2-3 часа. Рекомендуют делать непрерывное увлажнение монолита, например, с помощью системы садового полива.
Бетонирование зимой
Так как низкая температура значительно снижает скорость твердения, а мороз губительно сказывается на конструкции в целом, значит бетон надо согреть. Причем необходимо обеспечить равномерный прогрев. Минимальная температура для заливки бетона должна быть выше +5С. Если температура внутри смеси будет больше температуры снаружи смеси, то это может привести к деформации конструкции и образованию трещин. Прогревают бетон до момента набора критической прочности. При отсутствии данных в проектной документации о значении критической прочности она должна быть не менее 70% от проектной прочности. Если установлены требования по показателям морозостойкости и водонепроницаемости, то критическая прочность должна быть не менее 85% от проектной.
При заливке бетона в минусовую температуру используют разные технологии прогрева бетона. Чаще всего применяют способы:
- Термоса
- Электронагрева
- Паропрогрева
Метод термоса
Данный метод используется при массивных конструкциях. Он не требует дополнительного обогрева, но температура укладываемой смеси должна быть более +10С. Суть данного метода состоит в том, чтобы уложенная смесь, остывая, успела набрать критическую прочность. Химическая реакция твердения бетона является экзотермической, т.е. выделяется тепло. Поэтому, бетонная смесь подогревает сама себя. При отсутствии теплопотерь бетон может разогреться до температуры более 70С. Если опалубку и открытые поверхности защитить теплоизолирующим материалом, снизив таким образом теплопотери твердеющего бетона, вода не замерзнет и бетонная конструкция будет набирать прочность.
Для реализации метода термоса не требуется дополнительного оборудования, поэтому он является экономичным и простым.
Электронагрев бетонной смеси
Если в установленные сроки нельзя обеспечить набор критической прочности методом термоса, то прибегают к электронагреву. Разделяют три основных способа:
- прогрев электродами
- индукционный нагрев
- использование электронагревательных приборов
Способ прогрева электродами заключается в следующем, в свежеуложенную смесь вводят электроды и подают на них ток. При протекании электрического тока электроды нагреваются и обогревают бетон. Следует отметить, что ток должен быть переменным, т.к. при постоянном токе происходит электролиз воды с выделением газа. Этот газ экранирует поверхность электродов, сопротивление тока возрастает и нагрев существенно снижается. Если в конструкции используется железная арматура, то её можно использовать в качестве одного из электродов
Важно обеспечить равномерность прогрева бетона, и осуществлять контроль температуры. Она не должна превышать 60С. Расход электроэнергии при данном способе варьируется в пределах 80 – 100 кВт*ч на 1 м3 бетона
Расход электроэнергии при данном способе варьируется в пределах 80 – 100 кВт*ч на 1 м3 бетона.
Индукционный прогрев используется редко, в силу сложности реализации. Он основан на принципе бесконтактного нагрева электропроводящих материалов токами высокой частоты. Вокруг стальной арматуры обматывают изолированный провод и пропускают через него ток. В результате появляется индукция и происходит нагрев арматуры.
Расход энергии при индукционном прогреве составляет 120 – 150 кВт*ч на 1 м3 бетона.
Ещё один из способов электронагрева бетона – это применение электронагревательных приборов. Существуют греющие маты, которые раскладываются на поверхности бетона и включаются в сеть. Так же можно соорудить над бетоном подобие палатки и уже внутри поставить электронагревательные приборы, например тепловую пушку. Но в данном случае необходимо позаботиться об удержании влаги в бетоне, не допустить преждевременного высыхания.
При температуре окружающего воздуха -20С расход электроэнергии, при данном методе, будет составлять 100 — 120 кВт*ч на 1 м3 бетона.
Паропрогрев бетона
Прогрев бетона паром является весьма эффективным и рекомендуется для тонкостенных конструкций. С внутренней стороны опалубки создаются каналы, через которые пропускают пар. Можно сделать двойную опалубку и пропускать пар между её стенками. Так же можно проложить трубы внутри бетона, и пропускать пар по ним. Бетон этим способом нагревают до 50 – 80С. Такая температура и благоприятная влажность ускоряет твердение бетона в несколько раз. Например, за двое суток, при данном методе, бетон набирает такую же прочность как при недельном твердении в нормальных условиях.
Но у этого метода есть существенный недостаток. Требуются внушительные затраты на его организацию.
Укрывание и утепление
Это простейшие способы защитить без прогрева свежезалитый железобетонный фундамент от переохлаждения осенью или ранней весной, когда днем на улице 3—7 °С, а ночью на земле случаются заморозки. Утепление реализуется так:
- Сначала нужно залить раствор в опалубку и дать ему время на схватывание.
- На ночь засыпьте бетонную ленту слоем мокрых опилок толщиной 20 см и закройте пленкой шириной не менее 1,5 м.
- Сверху на пленку уложите сухие опилки на высоту 50 см.
Суть в том, что влажные опилки не дадут монолиту пересохнуть, а сухие предохранят от холода. Вдобавок конструкция прогреется за счет собственного тепла, выделяемого на первом этапе гидратации. Более простые фундаменты, например, для столбов забора, достаточно засыпать сухими листьями и тоже прикрыть полиэтиленом.
Монолитные дома, возводимые по новым технологиям, изначально утеплены с двух сторон пенопластом, который одновременно является опалубкой, как это сделано на фото. Здесь достаточно укрыть бетон утеплителем сверху, чтобы он спокойно перенес ночные заморозки.
Несъемная ЭППС-опалубка решает проблему утепления лишь отчасти
Пенополистирол с фундамента не снимают, а после затвердевания бетона поверхность затягивается армирующей сеткой-серпянкой, штукатурится и гидроизолируется.
Однако, такой подход лишь уменьшит негативное влияние отрицательных температур при созревании бетона, но не снимет проблему полностью.
В любом случае для надежного схватывания залитого фундамента при минусовых температурах, сверху он обязательно закрывается плотной полиэтиленовой пленкой. Для этого возводят над ним временное сооружения из дерева или арматурных прутьев, которое также затягивают полиэтиленом. В получившемся закрытом помещении, внешне напоминающим парник, поддерживают необходимую для качественного застывания температуру с помощью тепловых пушек. Понятно, что и это потребует очень существенным материальных затрат.
Как можно убедиться, даже с экономической точки зрения проведение работ по заливке фундамента в зимнее время вызывает большие опасения. Поэтому прежде чем начинать такую работу во время холодов, нужно очень тщательно взвесить все финансовые риски и оправданность подобной спешки.
Видео: работы по «зимней» укладке бетона в фундамент
Являются ли «панацеей» противоморозные добавки?
Бытует весьма распространённое мнение, что проблему зимней заливки бетонного фундамента вполне можно решить использованием специальных соляных присадок в подготавливаемый раствор. Если судить по многочисленной рекламе, то стоит добавить этот компонент при замешивании, а дальше все пойдет своим чередом С этим стоит разобраться поподробнее.
Видео: один из вариантов противоморозной добавки в бетон
Прежде всего, необходимо уяснить, как, собственно, происходит процесс твердения и созревания бетонного камня.
Когда раствор залит в опалубку, он проходит до готовности через две стадии — это схватывание и отвердевание.
- Схватывается залитый бетон в течение 24 ÷ 30 часов. За это время жидкая консистенция переходит в твердое состояние, однако, она еще не имеет достаточной прочности. Именно в этот период начинают формироваться кристаллические связи, происходит связывание свободной воды и цементных составляющих раствора.
- Далее начинается второй этап — это окончательное отвердение, созревание и упрочнение бетонной конструкции — он проходит в течение намного более длительного срока. Этот период зависит от нескольких факторов, таких, как марка приготовленного раствора, уровень влажности и температурный режим, а также наличие специальных упрочнительных добавок.

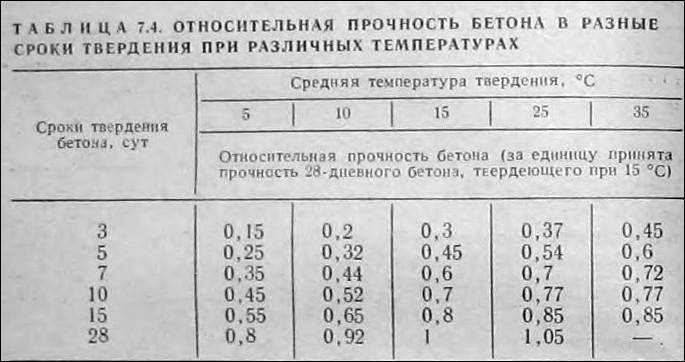

Как говорилось выше, оптимальная температура для химических реакций обоих процессов варьируется от 15 до 25 градусов. Чем выше она в этом диапазоне, тем быстрее пройдет окончательная кристаллизация, переход воды в гелеобразное состояние. Но даже в оптимальных условиях о готовности фундамента можно говорить не ранее, чем через 4 недели – основа полностью готова для возведения стен.
Опасность отрицательных температур кроется в нескольких причинах:
- Во-первых, расширение замерзшей несвязанной цементом воды вызывает внутренне давление на пористую структуру бетона, что приводит к его разрушению. Особенно это становится заметным после повышения температуры до положительных отметок – такой бетон по прочности ни идет ни в какое сравнение с «нормальным».
- Во-вторых, сам по себе сложный химический процесс гидратации цемента требует определенного температурного режима. Уже при температуре ниже +5° С активность этих процессов снижается до критических отметок, и чем холоднее, тем более вялотекущим будет созревание бетона. И даже в этом случае такой «прерывистый» процесс существенно ухудшает качество готовой бетонной конструкции.
Свойства заливки бетона: влияние сезонных условий на процесс
Основным поприщем использования бетона является заливка фундамента строительных объектов. На завершающем этапе монтажа – схватывание и твердение раствора, показания термометра играют огромную роль. От них зависит временной диапазон окончательного результата и срок эксплуатации полученного залива.
Благоприятной положительной температурой для заливки служит диапазон 3-25 градусов. В связи с этим, строительство объектов популярно весной или летом.
При низкой или отрицательной температуре, т.е. в осенний и зимний период, бетонирование осуществляется также, но во время действий используются специальные технологии, которые поддерживают нужный уровень тепла.
Варианты увеличения температуры бетонной смеси в зимний период:
- Подогрев воды;
- Внедрение морозостойких примесей;
- С помощью электрического подогрева;
- Использование тепловых пушек с ограждением бетонной смеси;
- Методика пропаривания бетонных конструкций при помощи специальных автоклав по достижению прочности 80-85%;
- Подогрев арматуры, если она присутствует в бетонной примеси, путём электроподогрева.
Влияние морозоустойчивых примесей на заливку бетона зимой
Быстрота застывания раствора, зависит от марки цемента и добавки к ней.
Рассмотрим самые распространённые морозоустойчивые модификаторы и возьмём среднестатистический показатель выдержки бетона для любой марки цемента при минусовой температуре:
- Хлористые соли: при -5 градусах – около 4-х суток, при -10 – до 7 суток, при -15 – до 2-х недель.
- Нитрит натрия: при -5 градусах – до 6 суток, при -10 – около 9 дней, при -15 – до 10 календарных дней.
- Поташ: при -5 градусах – 2-е суток, при -10 – около 5 дней, при -15 – 8 календарных дней, при -20 – 9 суток, при -25 – до 12 дней.
Задача химических примесей – снизить температуру замерзания жидкости в бетонной смеси.
На примере поташи рассмотрим, как рассчитывается введения химиката в жидкий бетон при минусовых температурах.
Если температура бетона 10-15 градусов со знаком «минус», то необходимое количество пошата – 10 процентов от массы, при показаниях (минусовых) 21-25 градусов берут 15 процентов.
Вопрос о том, при какой температуре можно заливать бетон, неактуален в холодные времена, так как в течение суток она может варьироваться в пределах 5-15 градусов ниже нуля, а постоянное замерзание/размораживание для бетонирования опасно.
Если же бетон замерзает, то консистенция перестаёт твердеть, так как вода превращается в лёд. Такое литьё придётся переделывать, в связи с тем, что даже если удастся отогреть основание, замёрзшая вода увеличивается в объёме и разрывает связи в бетоне, что приводит к неоднородности залитой поверхности.
Поэтому, прежде чем начинать работу, необходимо изучить все тонкости процесса заливки в мороз. Сюда относят: выбор высококачественного цемента и морозостойких добавок к нему, а также надлежащий уход за бетонной поверхностью.
Температурный режим бетонной смеси: влияние погодных условий
Рассмотрению предлагается список оптимальных температур бетона, при которых получаются наиболее качественные конструкции:
- Благоприятные (со знаком «+») в диапазоне 5-15 градусов;
- Граничные показатели: минус 20 и +45 градусов;
- Не ниже +5 градусов – при показаниях наружного воздуха от +5 до -3 для марок цемента М200+, а при меньшей маркировке – смесь должна быть от +10 градусов.
Температура заливки бетона в летний период при +30 градусах понижает прочность поверхности. В связи с этим залитый участок обрабатывают водой (процесс увлажнения).
Учитывая этот факт, летом бетон разводят до более жидкой консистенции. При числовых показаниях 5-15 градусов со знаком «+» бетон, за счёт отдачи тепла окружающей среде, остужается самостоятельно.
В сезон дождей, сырая погода в сочетание с прохладой, является наиболее оптимальной: бетон равномерно схватывается и есть возможность повышения устойчивости его к воде специальным цементом. Раствор от размытия спасёт накрывание рабочей площадки полиэтиленом.
При какой температуре можно цементировать на улице в зимний сезон или осенний, когда показатели термометра уходят в минус?
Как оговаривалось выше, в любой мороз можно бетонировать, но для этого использовать один из методов подогрева. Наиболее популярным и бюджетным считается заблаговременное нагревание необходимых материалов для раствора, который при заливке должен быть 35-40 градусов.
Суть процесса:
- Нагревается песок и щебень до 60 градусов;
- Вода до 90 градусов;
- Цемент помещают на время в тёплое помещения. Он должен стать комнатной температуры;
- Все компоненты смешивают.
